Evaluatie: bewoners Campenbuurt tevreden over informatie bij werk stroomnet

20 okt , 10:31 • Nieuws
2024 06 05 liander energietransitie campenbuurt 01

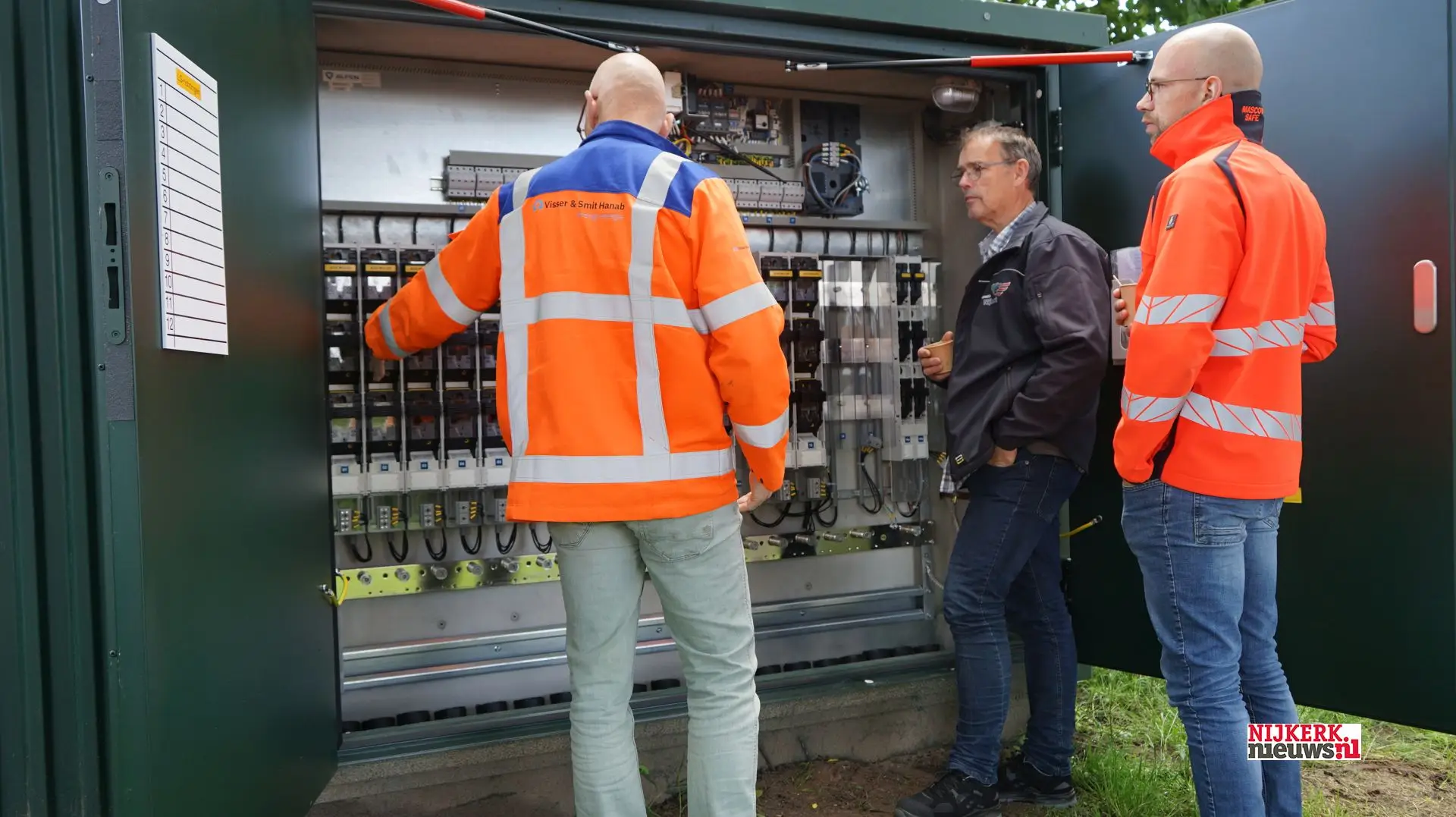

De gemeente en netbeheerder Liander hebben de eerste plaatsing van nieuwe transformatorhuisjes in Nijkerk geëvalueerd.
Het ging om de buurt Bruins-Slotlaan/Campenbuurt. Bewoners waren tevreden over de informatie. Wel lag hun wijk anderhalf jaar open. De gemeente wil die werkwijze niet herhalen. Dat staat in een procesevaluatie van april 2026.

Waarom nieuwe huisjes

Het stroomnet in onze gemeente raakt steeds voller. Dat komt onder meer door laadpalen, warmtepompen en zonnepanelen. Liander versterkt daarom het net, buurt voor buurt. In de hele gemeente zijn ongeveer 200 nieuwe middenspanningsruimtes nodig. Dat is de officiële naam voor transformatorhuisjes. In het proefgebied zijn zeven nieuwe huisjes geplaatst. Een aantal bestaande huisjes is vernieuwd.

Werk aan de wijk

In de Campenbuurt viel het werk samen met de herinrichting van de wijk. De gemeente legde een nieuw regenwaterriool aan en verving het asfalt door bestrating. Aannemer Hanab legde de kabels voor Liander. Aannemer NTP deed de herinrichting voor de gemeente. De herinrichting was begin maart 2026 klaar.
Het werk combineren bleek lastig. Elke klus heeft een eigen doorlooptijd. Niet alle bewoners zagen het verschil tussen de aannemers.

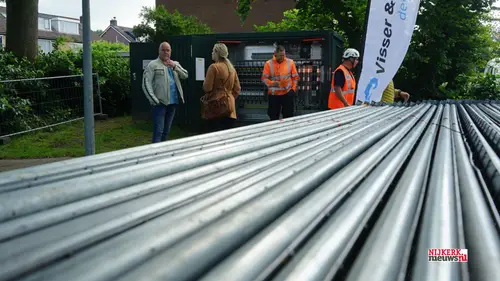

2024 06 05 liander energietransitie campenbuurt 13

Informatie en contact

Bewoners kregen informatie via brieven, een informatiemarkt, huisbezoeken en de bouwapp. Volgens de evaluatie waren zij daar zeer tevreden over. De eerste brieven van Liander riepen wel veel vragen op. Liander paste daarop de brieven aan. Oudere bewoners gebruikten de bouwapp niet altijd. Voor hen bleven brieven en een gesprek aan de deur belangrijk.
Gemeente, Liander en aannemers noemen de houding van bewoners positief. In de bouwkeet van NTP hingen bedankkaartjes en foto’s van taarten van bewoners.

Punten voor verbetering

Er zijn ook knelpunten. Een bewoner had last van geluid. Graafmachines gingen al om 6.30 uur aan. Er werd ook om 6.15 uur beton gestort. De evaluatie adviseert om geluid te beperken en in elk geval niet voor 7.00 uur te werken.
Een bewoner vindt dat de nieuwe parkeerplaatsen zo zijn ontworpen dat auto’s deels op de stoep staan. Bij de nieuwe containerplek dumpen bewoners steeds meer spullen. De aannemers willen meer overkoepelende coördinatie als meerdere partijen in één wijk werken. Daarnaast was NTP niet betrokken bij de gezamenlijke start in de wijk.

Nieuwe regels voor locaties

Na de proef stelde de gemeenteraad regels vast voor de plek van nieuwe huisjes. Dat heet een afwegingskader. Daarin staat onder meer dat een huisje bij voorkeur minstens 4 meter van een woning staat. Minder dan 2,5 meter mag niet. Huisjes komen niet in speeltuinen, middenbermen of vlak bij rotondes. In woonwijken krijgen ze een dennengroene kleur. In de historische binnenstad is maatwerk nodig, bijvoorbeeld met steenstrips.
De gemeente en Liander tekenden in november 2024 twee overeenkomsten over de samenwerking. Liander wil voor 2040 voor alle buurten in de gemeente een plan hebben. De lessen uit de Campenbuurt zijn meegenomen naar de volgende wijk, Rensselaer.
Bron: Raadsinformatiebrief Gemeente Nijkerk
